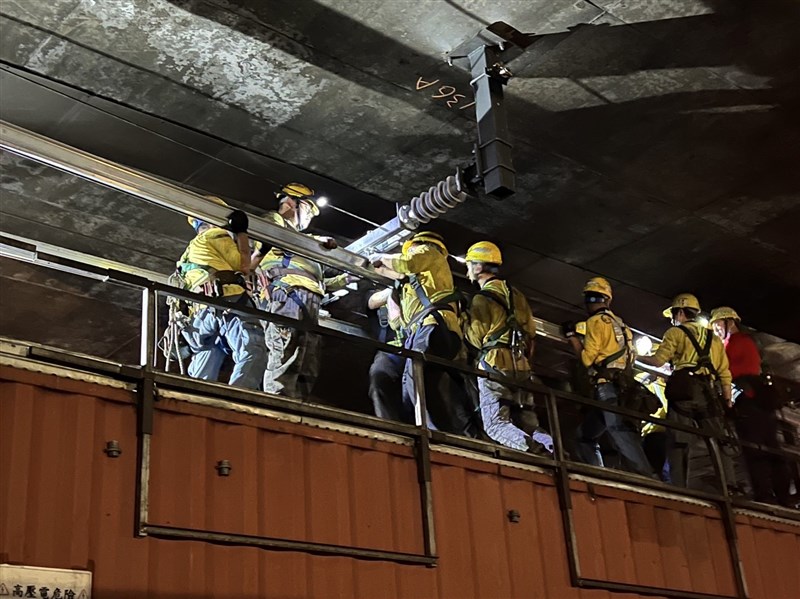

「台鐵電務智慧化提升計畫(台北電力段隧道段導電軌裝設統包工程)」將懸垂式電車線系統改為導電軌系統。圖/台鐵局提供

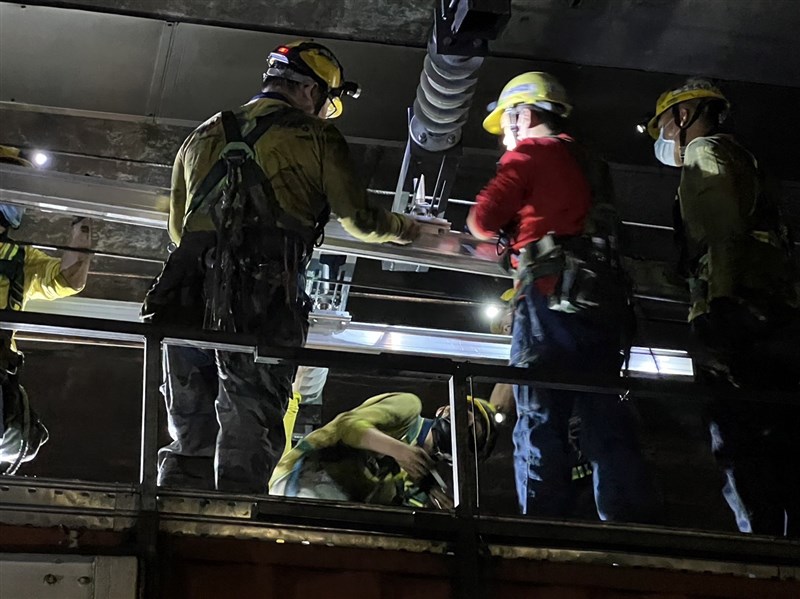

「台鐵電務智慧化提升計畫(台北電力段隧道段導電軌裝設統包工程)」今天凌晨1點完成最後6米導電軌貫通。圖/台鐵局提供
【本報台北訊】台鐵實施 「台鐵電務智慧化提升計畫」,將行車密度最高路段的懸垂式電車線系統改為導電軌系統,工程範圍自汐科站與南港站間隧道引道段(約15K+800)起,至板橋站與浮洲站間隧道引道段(約37K+403),每年可省下7000多萬元維修成本、增加10年設備使用年限,今天凌晨1點完成最後6米導電軌貫通。
台鐵局表示,此計畫施工路段為台鐵行車密度最高、通勤需求最大、最重要的運輸區間,總長度51.8公里,尤其台北車站為全國施工最困難路段,需兼顧營運並確保運輸安全。在不影響行車狀況下逐步切換為結構簡單、維護成本低、使用年限長及高可靠度的導電軌系統,每天僅夜間施工3.5小時,今由台鐵局長杜微主持貫通祈福儀式。
台鐵局指出,工程完工後,維修人力可由每年3240工數減少至639工數、維修更新成本由每年9583萬元減少至2395萬元、接觸線及導電軌設備使用年限可由20年增加為30年,增加系統可靠度及列車運行安全性。
另外,台鐵局表示,此計畫從先期計畫、規劃設計、履約施工至日後驗收營運各階段,皆以全生命周期的概念推動「安全管理系統」以克服現場施工及未來維保困難。
