三接外推 離岸1.2公里

 |2021.05.04
1835觀看次
字級

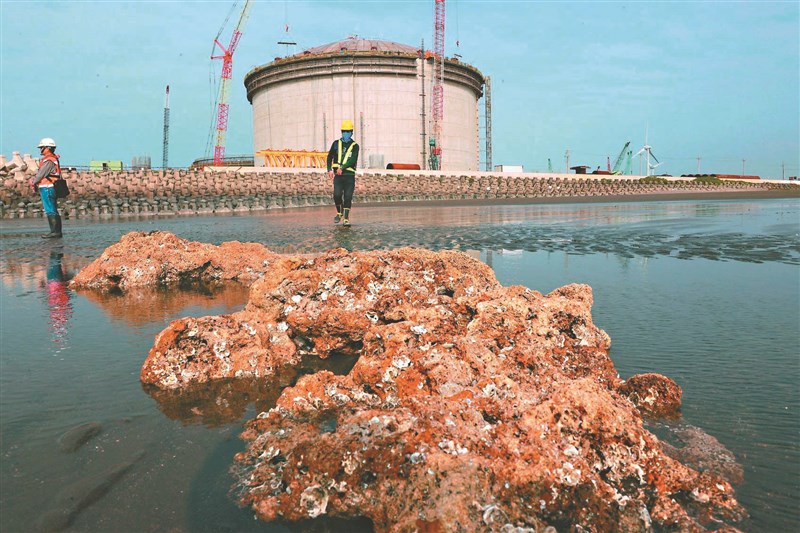

行政院昨提出三接站再外推四百五十五公尺方案,農委會主委陳吉仲、發言人羅秉成及經濟部長王美花共同舉行記者會說明。上圖為大潭藻礁與施工中的中油天然氣第三接收站。圖/資料照片
行政院昨提出三接站再外推四百五十五公尺方案,農委會主委陳吉仲(左起)、發言人羅秉成及經濟部長王美花共同舉行記者會說明。上圖為大潭藻礁與施工中的中油天然氣第三接收站。圖/邱德祥

【本報台北訊】行政院長蘇貞昌昨天主持行政立法協調會報,會中經濟部提出三接外推方案,將工業港再外推四百五十五公尺,已離岸一點二公里;因應外推方案,工期再延二年半,預計二○二五年六月供氣、預算增加新台幣一百五十億元。

蘇貞昌昨邀民進黨籍立委舉行行政立法協調會報,會中經濟部以「保護藻礁最大化、影響供電最小化」為主軸,報告中油第三天然氣接收站外推評估方案。

行政院發言人羅秉成與經濟部長王美花、農委會主委陳吉仲下午舉行「顧供電也護藻礁」記者會。羅秉成轉述,蘇貞昌說,執政者要不畏艱難,想盡一切方法爭取人民最大支持,「用最大承受度、展現最大誠意」,希望人民理解、希望立委支持同意,出席的立委以熱烈掌聲表示支持。

王美花說,經仔細評估提出新方案,工業港再往外推四百五十五公尺,更離開岸邊、讓海域更空曠,對岸邊影響更輕微;外推後也不必浚挖,不影響水下礁體:且是在原本環評範圍內,只要進行環差審查,對環境更友善,預估二年半可以完成,約增加一百五十億元經費。

8月前提環差報告送審

羅秉成指出,日後若得到環差許可,才會進行外推部分的施工。由於時間寶貴,政府如要盡量讓燃氣上線,現在就停工、等環差許可才開始進行,時間恐怕不是二年半,會更往後推遲,對供電影響會更嚴重。

對於三接是否移至台北港或林口港,政院報告指出,經過專業評估,二項遷移方案都須花上至少十一年,因此不可行;以台北港為例,因為環評加上填地及建站至少要十一年,拉海管長約五十公里,沿途會經過更多藻礁,拉陸管則要四十公里,沿途會經過更多城市,北部將有十一年電力缺口。

經濟部次長曾文生說,三接外推方案環差報告將在八月公投之前送件環保署審查,因應新方案延期供氣,影響最大的會是二○二三年與二○二四年,已請台電盡快招標,新增民間IPP燃氣機組容量約一百萬瓩,彌補北部電力缺口。

民進黨團總召柯建銘表示,面對八月二十八日公投的艱鉅考驗,共同決定的時刻到了,希望大家團結一致。

國民黨團總召費鴻泰質疑,外推方案無法真正解決問題,也無法達到保護藻礁的目標,黨團充分尊重環團的專業意見。

熱門新聞
訂閱電子報
台北市 天氣預報   台灣一週天氣預報

《人間福報》是一份多元化的報紙,不單只有報導佛教新聞,乃以推動祥和社會、淨化人心為職志,以關懷人類福祉、追求世界和平為宗旨,堅持新聞的準度與速度、廣度與深度,關懷弱勢族群與公益;強調內容溫馨、健康、益智、環保,不八卦、不加料、不阿諛,希冀藉由優質的內涵,體貼大眾身心靈的需要、關懷地球永續經營、延續宇宙無窮慧命,是一份承擔社會責任的報紙。自許成為「社會的一道光明」的《人間福報》任重而道遠,在秉持創辦人星雲大師「傳播人間善因善緣」的理念之際,更將堅持為社會注入清流,讓福報的發行為人間帶來祥和歡喜,具體實現「人間有福報,福報滿人間」的目標。
人間福報社股份有限公司 統編:70470026


聯絡我們 隱私權條款

Copyright © 2000-2024 人間福報 www.merit-times.com.tw
All Rights Reserved.
