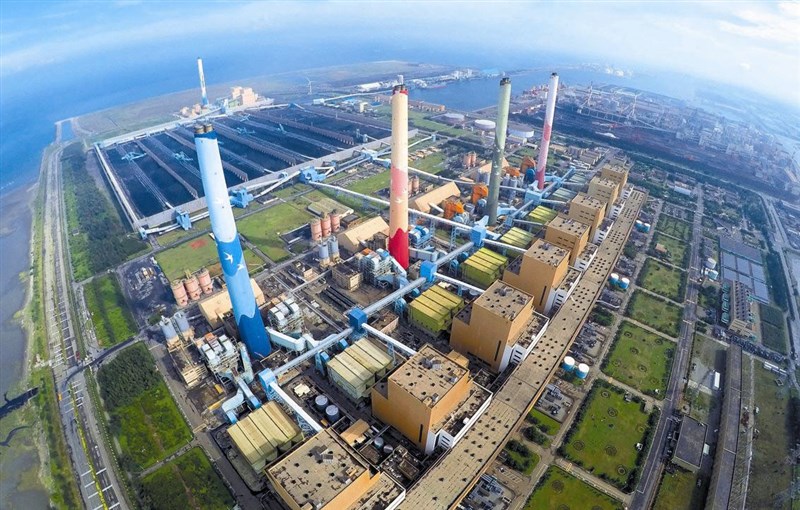

歷經四次環評初審的台中火力發電廠新建燃氣機組計畫,昨日過頭關。圖/資料照片
【本報台北訊】已歷經四次環評初審的台中火力發電廠新建燃氣機組計畫,昨日過頭關。經濟部次長曾文生及台電公司昨在專案小組初審會議中承諾,將新增備用燃煤機組使用限制條件,當空品亮橘燈時不使用備用機組,讓此案順利通過初審,後續將送環評大會確認。
配合減煤增氣的能源轉型政策,台電去年提計畫,預計在台中發電廠新建兩部燃氣複循環機組,盼二○二四年、二○二五年分別提供裝置容量各約一百三十萬瓩,機組面積約十三點四公頃。
台電強調,考量長期電力負載成長、維持供電穩定與法定備用容量率百分之十五目標,經檢討後,四部舊燃煤機組將轉為備用,現階段無法立即除役。
加碼限制
彰縣府勉強接受
台電在歷次審查中已承諾,四部備用舊燃煤機組保證秋冬季不運轉,春夏季只有當備轉容量低於百分之八時才會啟動。昨日台電更加碼承諾將新增限制條件,若空氣品質指數(AQI)超過一百,也就是空品亮橘燈時,備用機組就不得使用。
但台中市政府環保局長吳志超仍在會中抗議,「汰舊換新是唯一選項」,若要新建燃氣機組,至少四部舊燃煤機組必須除役,否則等於變相擴建。
彰化縣環保局則表示,可理解台電對於能源穩定性的考量,既然台電已承諾備用燃煤機組秋冬季不運轉,且新增空品亮橘燈就不運轉的限制條件,彰縣府「勉強可接受」。
昨日會議中,環評委員對於減煤增氣多抱持肯定立場,也希望在能源穩定及空氣品質間取得折衷。環委要求台電必須檢討備用燃煤機組啟動時機,並承諾四部備用機組最多僅使用兩部,同時評估各種使用情境後,補充資料送環評大會確認。
依規定,台電有三個月的補件時間,也就是最慢年底前就可以送環評大會確認,順利的話,第一部新燃氣機組可望趕上二○二四年運轉期程;不過若環評大會中仍有疑慮未解,也有可能再退回專案小組,繼續釐清爭議。
火電減發9 億度
去年5.5 倍
台電表示,今年火力電廠降載幅度持續擴大,九月全月減發度數達九點○二億度,為去年同期的五點五倍,其中又以中火降載停機量最多,高雄興達電廠降載增幅則最大。
台電指出,二○一七年起實施空品預警實施降載制度後,截至今年九月共減發一百一十四點九二億度,而今年供電情勢穩定,台電更擴大降載幅度,九月起更首度納入環保停機制度。
其中,中火在今年九月共計二十二天內降載四十八次,等於平均每日降載兩次,共減發六點三八億度,在各火力發電廠中降載量最高;而興達電廠降載增幅最大,今年九月在十七天內降載四十四次,減發二點三九億度,是去年同期的八十三點五倍。
