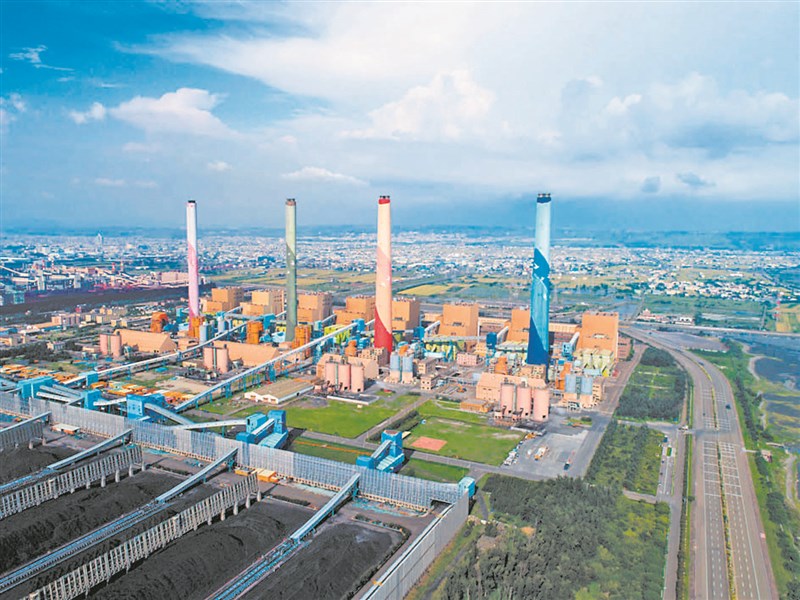

台電承諾第一部燃氣機組二○二五年順利上線,台電願於二○二六年啟動拆除二部燃煤機組及一根煙囪。圖為台中火力發電廠。圖/資料照片
【本報綜合報導】台中市昨天天空灰濛濛,空氣品質亮出為普通的黃燈。立法院副院長蔡其昌昨點名台中市長盧秀燕,不配合中火以氣換煤,還卡燃氣機組工程進度十五個月,讓市民白吸髒空氣。盧秀燕反駁表示,樂見以氣換煤,中火二部燃氣機組已開工,「希望中央民代發聲,完工後要等值拆除四部燃煤機組」。
民進黨立委何欣純在立院質詢,批評中市府阻礙「以氣換煤」進度,又牽拖中央能源政策。行政院長蘇貞昌說,用天然氣是減少空汙正確作法,可惜台中市浪費時間。經濟部長王美花說,穩定供電是國人期待,盡可能降空汙也是經濟部目標。
盧秀燕昨在地方行程受訪回應,對「以氣換煤」樂觀其成,燃氣機組現已開工建置;希望「中央民代」為市民發聲,二燃氣機組蓋好後,中央要等值拆四燃煤機組,否則機組變多、空汙會更嚴重。
增氣受阻
延宕逾15個月
台電昨傍晚發布聲明表示,中火已無再減煤空間,只有增氣才能減煤。台電發言人張廷抒說明,台中增氣計畫二○二○年一月通過環評,後續台電在同年三月送件都審,但直到二○二一年六月,台電送件八次始終未果,眼見都審延宕超過十五個月,不僅增氣受阻,減煤計畫也將受影響。
此外,中央主管機關內政部營建署確認台中增氣計畫毋須都審,行政院後續核發特種建築許可,才讓陷入僵局的增氣減煤計畫能往前推動。
台電指出,近年通霄電廠燃氣機組陸續上線,加上對外輸電線容量擴充,提供台中電廠擴大減煤條件,近年來用煤量已大減超過六百萬噸。台電已多次強調,增氣才能減煤,目前台中電廠已無再減煤之條件,台電將全力推動燃氣機組工程,也承諾只要第一部燃氣機組二○二五年順利上線,台電願於二○二六年啟動拆除兩部燃煤機組及一根煙囪。
中市府盼
2氣換4煤
台中市環保局長陳宏益說,改善台中空品,關鍵在中火新增燃氣機組問題,中央早在二○二一年六月記者會時,即認定中火新增燃氣機組無須台中市政府都審,已由行政院核發特種建築物執照。台中市並未阻撓台電新機組動工工程,更何況不是地方政府所能阻撓,「請勿以訛傳訛」。
他說,市府依法審查中火兩燃氣機組,目前已開工建置,若非市府堅持替市民發聲,不會有一部燃氣機組上線後,隔年拆除二燃煤機組的半套承諾,市府要求新增兩部燃氣機組、拆除四部燃煤機組。
台中環保局表示,盧秀燕上任後,平均PM2.5的空氣品質較前市府改善百分之二十以上,平均值約在十六點七微克,今年一月分的空品才創造史上最佳紀錄。在改善空品方面,市府秉持發「先公後私、汰舊換新、先拆後建」的原則,逐步改善空品。
