環境衝擊分析不足 三接外推 環差補件進度落後

 |2021.09.03
1019觀看次
字級

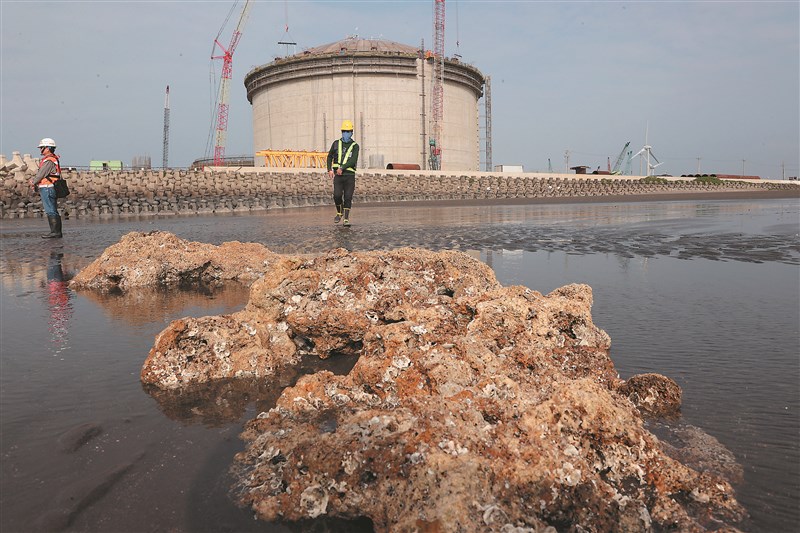

施工中的中油天然氣第三接收站,環境衝擊分析進度落後。圖/資料照片

【本報台北訊】行政院五月公布中油第三天然氣接收站外推替代方案,經濟部允諾八月前提出環境差異分析報告。據了解,經濟部已於八月初送件,但報告內容對於環境衝擊分析卻不夠完備,遭環保署要求重新補件,且直到現在經過一個月,經濟部遲遲沒有送交補件資料,進度明顯落後。

因應珍愛藻礁公投,經濟部向行政院提出三接外推方案,規畫將工業港再外推四百五十五公尺,等於離岸一點二公里,但工期必須再延兩年半,預計二○二五年六月供氣,預算也增加一百五十億元。經濟部當時承諾,三接外推方案的環差報告,將趕在八月前送交環保署審查。

環保署表示,收件後會先做形式審查,按照環評施行細則,規模、路線延伸百分之十以上才要重辦環評,但實體審查會議時,環評委員若認為計畫變更後對範圍內的自然、社會環境或保護對象有加重影響之虞,也可能評估需要重做環評。

珍愛藻礁公投領銜人潘忠政批評,三接外推是臨時拼湊的方案,沒有科學論證,現在又不斷拖延,凸顯政府沒有誠信。台灣蠻野心足生態協會律師蔡雅瀅指出,三接當地有敏感且脆弱的藻礁生態系,外推等開發模式仍會造成環境擾動,無法達到保護藻礁的原始目的,再加上當地風浪太大,就算成功設站,未來能源安全還是有相當大的隱憂。
