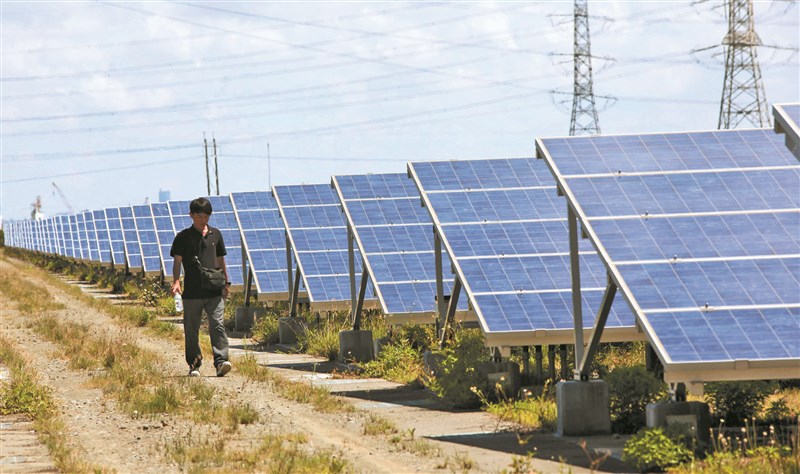

多數太陽能系統開發業者均認為,今年太陽能裝置總量難達標,政府太陽能政策,恐連4年跳票。圖為高雄市永安區太陽能光電廠。圖/資料照片
【本報台北訊 】經濟部能源局今年太陽能裝置目標是2.5GW(10億瓦),但根據能源局統計,截至今年前3季,今年併網太陽能裝置總量僅1.3GW,換句話說,要在短短1季,力拚1.2GW,才能達到目標。多數太陽能系統開發業者均認為,達標機率微乎其微,政府的太陽能政策,將連4年跳票。
12指標案場列控管
協助解決困境
政府近期召集相關太陽能業者協商,並針對位於彰化、雲林、嘉義、台南和屏東等12家大型指標太陽能建案列入控管,全力協助解決業者面臨缺料、缺工等困境,這些案場,涵蓋新和、向陽、茂正等規模都近百萬MW的開發案,力拚年底達標。
向陽集團位於嘉義義竹的漁電共生開發案,雖然5個太陽能系統開發商、6個工班密集趕工,但隨後遇到尼莎颱風來襲拖延施工進度,為該集團要趕在今年底完成高達100萬MW併網發電,增添變數。
聯合再生太陽能事業群總經理沈維鈞日前也語帶保留地說:「要很拚!」未直接潑政府的冷水。
隸屬新光集團旗下誠新能源轉投資的新和能源董事長曾慶成,昨與台北富邦、凱基銀行等逾9家銀行簽署56.4億元聯貸案,將加速位於台南將軍區120MW漁電共生案,他表示今年要併網幾乎不可能,該案規畫明年中完工,明年底才商轉。
多數太陽能業者,包括太陽能模組業、系統開發商及電廠投資者,都抱持同樣看法,今年要成功達標,都認為機率不高;茂迪總經理葉正賢甚至直言,今年全年要達到2GW都很困難。
審核費時材料漲價
拖慢施工進度
多數太陽能業者表示,太陽能併網進度落後還是老問題。主要是案場審核牽涉很多法規,審核時間非常長。葉正賢舉例一個才2MW的案場,為了解決《海岸管理法》等相關法規,耗費2年多才開發完成。
今年各案場遭遇最大的挑戰,是上半年碰到海運和空船價格大漲;下半年包括銅、鋼,甚至一些模組等材料,價格隨匯率大幅度波動,成本上揚,讓太陽能施工進度難度升高。
蔡英文總統上周出席「2022台灣國際智慧能源周開幕典禮」時,仍然強調今年是發展綠能最風光亮眼的一年,太陽光電設置量現在已有9.06GW,相較2016年增加超過7倍。但對於努力4年,裝置目標未過半,未來3年如何達到20GW目標,則未提及 。
