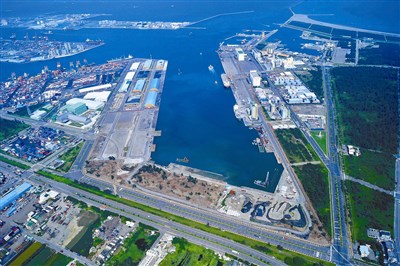

【本報台北訊】為推動能源轉型、離岸風電計畫,台電昨天正式與台灣港務公司簽約,投入超過三十億元,承租台中港共約十二點八公頃的5A、5B碼頭及4C碼頭後線土地二十年,打造東南亞最大離岸風電港。台電表示,未來將以「共用」」、「使用者付費」、「非營利目的」原則營運,除台電自用,也會分租給其他離岸風電業者,將碼頭效益極大化。
台電指出,離岸風電港未來可作為風電設備裝卸、製造、組裝及儲存的用地,預計二十年可以組裝六百支風機。
台電表示,台中港從碼頭地理、水文及港務營運等條件都是首選,且距離彰化外海風場僅四十公里,台電也是在彰化外海布局海上風場,可大幅縮短海上作業時間。
台電指出,由於離岸風機屬大型重件機具,組裝需較大空間,海面上的風機塔架高超過一百公尺、葉片長六十五公尺,相關零組件需要水深達十一公尺的碼頭及重機具來承載,台中港就是距離彰化外海最近且符合承載力的重件碼頭。
台電預估,每年可在租用碼頭組裝約三十至四十台風機,承租二十年共可組裝約六百台的數量。除了組裝台電規畫的三百六十台風機外,還會將碼頭轉租給其他離岸風力開發業者使用,可降低其投資風險及成本。舉例來說,上緯公司已經展開初步接觸,也有一部分外商前來詢問,未來會再規畫。
